SST工法とは

適用範囲

(1)適用長期支持力



SSTオーガの径とコラムの径に応じた長期支持力は以下のとおり

SSTオーガの径 コラムの径 適用長期支持力
(コラム1本あたり)
φ300㎜ φ400㎜ 100kN以下
φ400㎜ φ500㎜ 150kN以下
φ500㎜ φ600㎜ 220kN以下
φ600㎜ φ700㎜ 300kN以下




(2)適用土質

  ・砂質土

  ・粘性土

  ・ローム

  ・有機質土(高有機質土、腐植土含む)

改良深度

施工地盤面より8.5m以内

※GBRC性能証明の認定外となるが、12mまでは施工可能

コラム長

1.5~8.5m

※GBRC性能証明の認定外となるが、12mまでは施工可能

施工機械

穴掘建柱車 3~6t

油圧ショベル 0.06㎥(0.1級)

施工方法

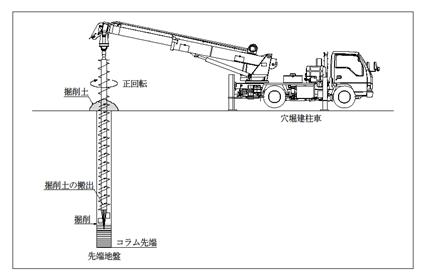

1)掘削

SSTオーガ先端の鉛直ブレードで100mm以上の土塊が発生しないように、オーガの掘削時の下降速度を1回転あたり100mm以下の正回転で掘り進み、掘削した原地土を螺旋状の水平ブレードで地上に搬出しながら設計深度まで掘り進む。この際に土層土質、不適物、地下水位を確認するとともに試験打設の結果と比較しながら掘削を行う。

掘削

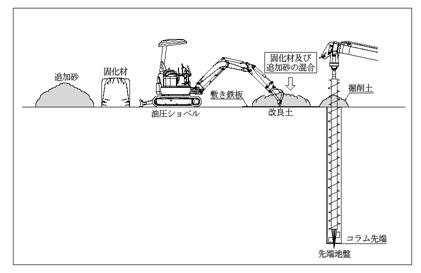

2)改良土の作成

掘削土の体積を油圧ショベルのバケットで10杯(0.6㎥)を目安として計量し、これを敷鉄板上で4サイクル以上混合する。混合した掘削土に設計した量の固化材と追加砂を加え、掘削土と同様に油圧ショベルで4サイクル以上混合して改良土を作成する。

改良土作成

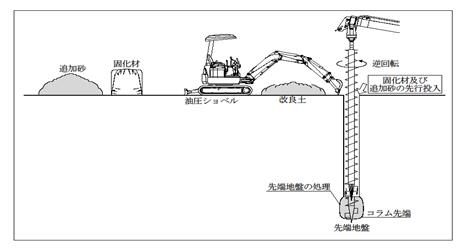

3)先端地盤処理

掘削完了後オーガを引き抜き目視で孔壁の自立、孔内水位等の確認を行う。次に先端地盤のスライム等を処理するために固化材と追加砂の先行投入を行なう。次に削孔に戻したオーガで攪拌(逆転10回、正転10回、逆転10回以上)を行い、逆回転で締固めて先端地盤の処理を行う。

先端地盤処理

4)改良土の投入

先端処理終了後、混合された改良土を逆回転している水平ブレードに徐々に載せ、先端の鉛直ブレードに送り込んでいく。

5)水平および鉛直方向への締固め

搬入された改良土は鉛直ブレードで鉛直方向と水平方向に締固められ、コラムが築造されていく。そして締固めが限界に達するとオーガはその反力で徐々に上昇を始める。

水平および鉛直方向への締固め

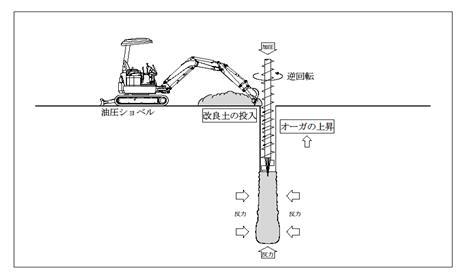

6)コラムの築造過程

常に加圧状態にあるオーガが締固めたコラムの反力で上昇し始めるが、その上昇速度が1回転あたり150㎜以内であることを確認しながらコラムを築造していく。

コラムの築造過程

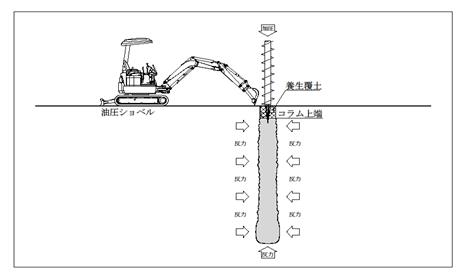

7)コラム築造の完了

オーガが設計で定めた高さまで上昇すると締固めの完了となり、ヘッド調整器具でコラムの高さを調整してレベルで確認後、養生覆土を行い、コラムの築造の完了となる。

コラム築造の完了
